你现在的位置:>首页>特斯拉上海工厂即将敷设55公里电缆 9月底具备送电条件
发布时间:2019.08.28 新闻来源:广东金联宇电缆实业有限公司 浏览次数:

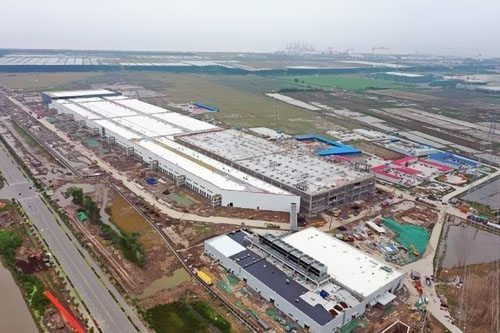

特斯拉上海工厂220千伏电力配套工程已进入攻坚阶段,现在项目发展一切顺畅,总长16.7公里的电缆排管将于9月10日前全线贯通,随后将完结总长55公里的电缆敷设,全体电力配套项目估计到9月底具有送电条件。

从国网上海电力了解到,在施行特斯拉电力配套项意图过程中,面临接电时限的极高要求,国网上海电力自动提高超前服务认识,先于客户需求快速呼应、提早介入,设置专门的“电力管家”对接交流,固化项目各方对接、洽谈机制,保证了特斯拉项目施工暂时用电、设备调试暂时用电和220千伏正式供电项意图顺畅施行。

国网上海电力活跃推动内部流程再造和体系机制优化,从服务立异下手“发掘”功率。经过推广“现场联合勘测机制”、“规划施工一体化投标”等作业形式,国网上海电力进一步压减特斯拉项目办电环节,有用紧缩全体接电时长。

而在施工阶段,克服了外线线路长、作业环境差、施工现场杂乱、和谐难度大等一系列难点,经过分段作业、搭接施工的方法,充分利用作业面和时刻间歇,并活跃和谐、优化与其他管线施工的联接联系,然后最大程度地缩短工期。

据悉,特斯拉超级工厂220千伏供电配套项目整体接电时长估计将不超越159个作业日,这一速度比较于平等规划客户的均匀接电用时缩短约50%,比以往同类项意图最快接电时长进一步缩短约30%。
